什麼是企業淨零路徑(與碳中和差異)
淨零(Net Zero)定義 — 依 SBTi Corporate Net-Zero Standard:企業在價值鏈中將溫室氣體排放降低至接近零,並中和任何剩餘排放。具體門檻為 2050 年前完成 Scope 1+2+3 絕對減量 ≥90%,剩餘 ≤10% residual emissions 以永久碳移除(permanent removals)中和。
這跟「碳中和(Carbon Neutral)」是兩件事。碳中和(PAS 2060 / ISO 14068-1)強調當下排放等量抵換,可從單一產品/廠/活動做起,抵換比例不設上限;淨零則強調「絕對減量為主、抵換為極少數補充」,路徑要長到 2050、覆蓋 Scope 1/2/3、且必須對齊 1.5°C 科學情境。
| 維度 | 碳中和 Carbon Neutral | 淨零 Net Zero |
|---|---|---|
| 主要標準 | PAS 2060、ISO 14068-1 | SBTi Net-Zero Standard、ISO Net Zero Guidelines |
| 範疇覆蓋 | 可選範疇(單一產品/廠均可) | 必含 Scope 1+2+3(重大類別) |
| 減量比例 | 不強制(可 100% 抵換) | ≥90% 絕對減量 |
| 抵換規則 | 可用任何認可抵換(VCS、Gold Standard) | 僅限永久移除型(DAC、生物炭、礦化) |
| 時間軸 | 年度滾動(達成即聲明) | 2050 倒推、每 5 年複審 |
實務上多數中大型企業同時做兩件事:對外承諾用「淨零」(資本市場、永續評等認可度高),對單一產品線用「碳中和」做品牌行銷。但要小心「漂綠」(greenwashing)風險 — 不能把「買碳權抵掉的單一產品」誤稱為「公司淨零」,會被 MSCI、ISS、CDP 全部扣分。
SBTi vs 國家 NDC:兩個層級怎麼對齊
一個常被混淆的問題:政府都已經承諾 2050 淨零了,為什麼企業還要自己再做一遍?因為兩者層級、單位、剛性都不同:
| 維度 | 國家 NDC(自定貢獻) | 企業 SBTi 路徑 |
|---|---|---|
| 主體 | 國家(對 UNFCCC 承諾) | 企業(對 SBTi 提交) |
| 台灣 NDC 數字 | 2035 年較 2005 年減 38%±2% | 2030 年較基線減 ≥42%(1.5°C 軌道、Scope 1+2) |
| 落地工具 | 政策(碳費、能源轉型、補貼) | 內部減碳投資 + 每年盤查報告 |
| 剛性 | 無法律約束力(國家層級) | 每 5 年複審、未達標撤銷 |
| 對企業意義 | 透過碳費、能源價間接傳導 | 直接綁定上市櫃揭露、評等、融資成本 |
關鍵 insight:對齊 SBTi 1.5°C(年減 4.2%)通常會「自動高於」國家 NDC 軌跡(38% 對應約年減 2.8%),所以企業只要把 SBTi 路徑做對,NDC、金管會永續揭露、碳費自主減量、CBAM 出口合規都會一次涵蓋。不要反過來把 NDC 當天花板規劃。
常見誤區:「政府都還沒做到,我們先觀望」
資本市場與大客戶不會等政府。Apple、台積電已要求供應鏈 2030 RE100 + 2050 Net Zero,且每年要求繳交減量證據。等政府硬性規定才動,通常等於已經被踢出名單。SBTi 進度即客戶 KPI。

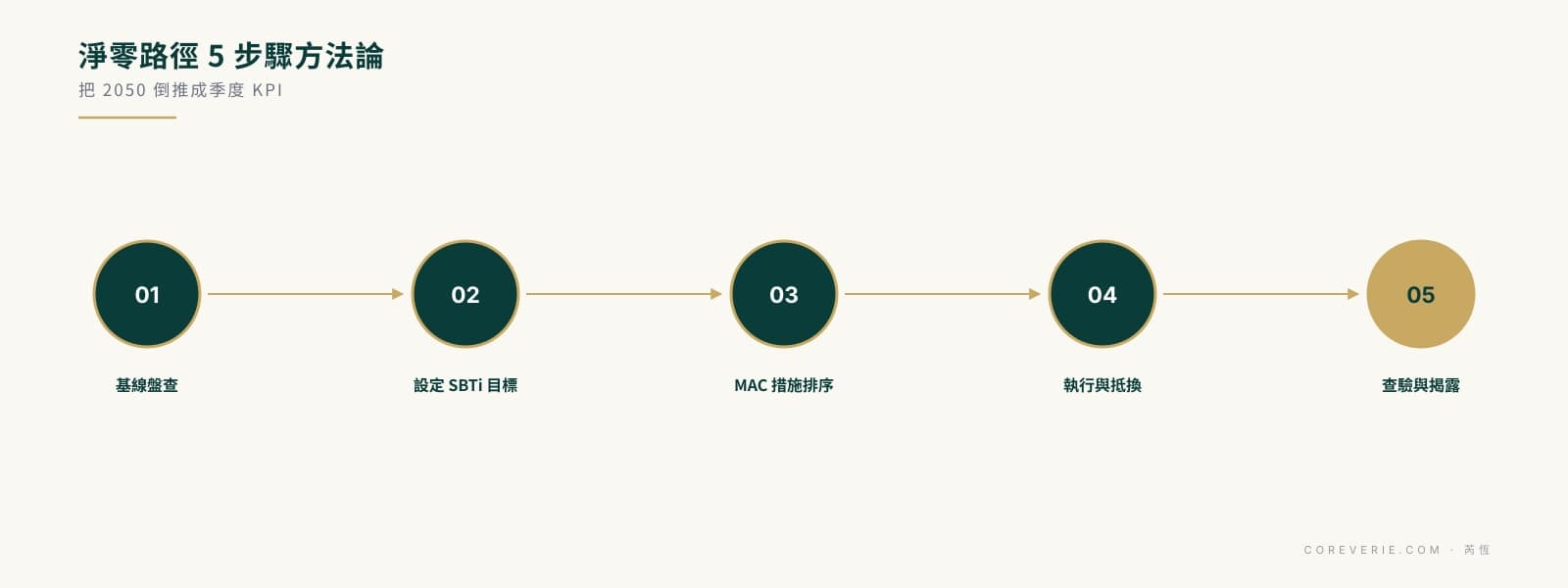

5 步驟方法論:把 2050 倒推成季度 KPI
這是芮恆顧問實戰中標準化的 5 步驟。每一步都有明確產出物、時程、與下一步的銜接點:
基線盤查(Baseline Inventory)
4-8 週依 ISO 14064-1:2018 + GHG Protocol。Scope 1+2 必須完整、Scope 3 用 15 類別 hot-spot 篩選後深度盤查 ≥40% 占比類別。基線年的選擇會直接影響後續減量目標的「絕對值」,建議與顧問評估後再定。
產出物:基線年(通常 2018-2020 平均或最近 1 年)的 Scope 1/2/3 排放量、第三方查驗聲明
目標設定(Target Setting)
2-4 週短期走 SBTi 1.5°C(年減 4.2% Scope 1+2、Scope 3 若占 >40% 則須單獨設目標),長期走 Net-Zero Standard。三個目標年要 backward-compatible:2030 短期路徑如果走得太溫和,2050 絕對減量 ≥90% 數學上做不到。
產出物:短期目標(2030)+ 長期目標(2050)+ SBTi 提交文件(Target Validation Submission)
減量措施(Mitigation Levers)
6-10 週把所有可能的減量措施(能效、製程、綠電、燃料替代、運輸電動化、製程改造、CCUS 等)按「每噸減量成本 NT$ / tCO2e」排序,從負成本(能效)到高成本(氫能)依序佈署。前 3-5 項通常能砍掉 40-60% 排放且 ROI 為正。
產出物:MAC curve(邊際減量成本曲線)+ 5-10 年資本支出計畫 + 投資排序表
抵換策略(Residual Emissions)
持續年度規劃SBTi 立場:抵換不能取代減量。2025-2040 期間建議完全不用抵換,2040+ 才針對技術上無法消除的 ≤10% residual 採購永久移除型抵換(DAC 直接空氣捕碳、生物炭、礦化)。避免短期靠購買 VCS 植樹抵換做帳。
產出物:永久移除型抵換採購計畫(適用 ≤10% residual)
驗證與揭露(Verify & Disclose)
年度滾動每年第三方查驗(合理保證等級 reasonable assurance)→ 同份數據對接四個揭露管道:(1) SBTi 進度報告、(2) CDP Climate Change Questionnaire、(3) 金管會 IFRS S2 永續揭露、(4) 環境部碳費自主減量計畫年度報告。一次盤查、四處用。
產出物:年度第三方查驗報告 + CDP 揭露 + IFRS S2 報告 + 環境部碳費自主減量計畫進度
標準專案週期 4-6 個月可走完一輪(基線到目標送出),之後進入「年度滾動」模式:每年盤查、每季 BoD 進度檢視、每 5 年 SBTi 複審。對 Scope 3 占比高的企業(如電子代工、零售流通),第一輪建議只先做 Scope 1+2 SBTi 短期目標,第二年再補 Scope 3 — 不然會卡在「上游供應商沒數據」死循環。
MAC curve:減量措施投入順序
預算永遠不夠,所以順序很重要。MAC curve(Marginal Abatement Cost curve,邊際減量成本曲線)是淨零規劃的核心決策工具 — 把每一個減量措施的「投資成本 / 預期減量噸數」算出,從低到高排序,預算就照這個順序投:
| 優先級 | 減量措施 | 邊際成本(NT$ / tCO2e) | 典型減量規模 |
|---|---|---|---|
| P0 | LED 照明、空調汰換、變頻器、空壓機效率提升 | 負成本(-2,000 ~ -500) | 3-8% Scope 1+2 |
| P0 | 餘熱回收、廢氣熱交換、製程整合 | 負成本(-1,500 ~ 0) | 5-12% |
| P1 | 屋頂太陽能(自發自用 + 躉售) | 100 - 800 | 5-15%(Scope 2) |
| P1 | CPPA 綠電採購(10-20 年長約) | 300 - 1,200 | 20-40%(Scope 2) |
| P2 | 鍋爐燃料切換(重油 → 天然氣 → 生質燃料) | 500 - 2,500 | 10-25%(Scope 1) |
| P2 | 物流車隊電動化、廠內運輸 EV 化 | 1,500 - 4,000 | 2-6%(Scope 1) |
| P3 | 氫能鍋爐 / 製程氫替代 | 3,000 - 8,000 | 5-15% |
| P3 | CCUS 碳捕捉封存 | 5,000 - 15,000 | 技術上無法消除部分 |
實務 insight:P0(負成本)的能效改善幾乎所有企業都有空間,但常被忽略 — 不是因為不知道,而是內部沒有「碳排責任歸屬」。建議導入「內部碳價」(internal carbon price,建議 NT$ 1,500-3,000 / tCO2e):任何資本支出案要附碳排影響評估,超出內部碳價就扣分。這一個治理動作通常比技術投資更能加速減量。
避免常見錯誤:先買綠電不做能效
很多企業急著買 CPPA 報告「100% 綠電」,但廠內能效未優化等於在浪費高價綠電。正確順序:先把 P0 能效做完(砍掉 10-20% 用電基數)→ 再採購剩餘需求的綠電 → CPPA 價量都更合理。順序反了通常多花 30-50% 採購成本。
產業實例:製造業 vs 服務業路徑差異
淨零路徑沒有「一招打天下」,產業結構決定排放熱點與減量槓桿。下面兩個簡短案例呈現典型差異:
案例 A:中型電子組裝廠(年排約 8,500 tCO2e)
排放結構:Scope 1 約 5%(柴油發電機、堆高機)、Scope 2 約 60%(電力,主要為 SMT 製程與無塵室空調)、Scope 3 約 35%(採購零組件 Cat.1 + 員工通勤 Cat.7)。
路徑設計:
- 短期(2030)目標:Scope 1+2 較 2024 基線減 42%(SBTi 1.5°C)。Scope 3 因 Cat.1 採購占比 >40%,須單獨設目標,先做 hot-spot screening。
- 減量配置:P0 LED + 空調變頻(-12%)→ 屋頂光電 800kW(-18%)→ CPPA 採購 50% 綠電(-30%)→ 合計 60% Scope 2 減量達標有餘。
- 長期(2050):全廠 100% RE + 製程改造 + 供應商 Scope 3 減量計畫。預估資本支出 5 年累計 NT$ 4,500 萬,碳費 A 級優惠額外省下年度 250 萬。
案例 B:中型管顧/律所/SaaS 公司(年排約 420 tCO2e)
排放結構:Scope 1 約 3%(公司車)、Scope 2 約 25%(辦公室電力)、Scope 3 約 72%(Cat.6 商務差旅 + Cat.1 雲端服務採購 + Cat.7 員工通勤)。
路徑設計:
- 短期(2030)目標:Scope 1+2 較 2024 基線減 42%(SBTi 1.5°C)。Scope 3 占 >40% 但服務業 SBTi 允許用 supplier engagement target(要求 70% 採購額供應商在 2027 年前設 SBTi 目標)替代絕對減量。
- 減量配置:辦公室 100% 綠電憑證採購(-25% Scope 2,成本約 NT$ 80 萬/年)→ 差旅政策(短程禁飛、會議優先視訊,-50% Cat.6)→ 雲端供應商選擇承諾 100% RE 的 AWS / Azure / GCP(-40% Cat.1 雲端服務)。
- 關鍵差異:服務業實體減量空間小,槓桿在「政策」+「採購選擇」+「供應商工程」,而非資本支出。可在 6-12 個月內達成主要減量。
這兩個案例的對比點:製造業靠資本支出與技術升級,服務業靠政策與採購工程。共同點是都要走完 5 步驟方法論、都要對齊 SBTi、都能換到碳費優惠或客戶供應鏈 KPI。產業實例更詳細的分產業實作可延伸閱讀「SBTi 科學基礎減碳目標完整指南」中的 130+ 家台灣加入企業案例。
與碳費 / CBAM 合規的串接
把淨零路徑與台灣 + 國際法規合規一起規劃,能用同一份基礎數據服務多個用途,且省下重複費用:
| 合規 / 揭露 | 基礎數據 | 與淨零路徑的銜接 |
|---|---|---|
| 環境部碳費申報 | Scope 1+2 第三方查驗報告 | SBTi 短期目標 = 自主減量計畫 A 級基礎 → 50 元/噸(vs 一般 300) |
| CBAM 出口歐盟 | 產品層級隱含碳排(embedded emissions) | 淨零路徑減少產品碳足跡 = CBAM 申報數字降低 = 出口成本降 |
| 金管會 IFRS S2 | Scope 1/2/3 + 氣候風險情境 | 淨零路徑 = IFRS S2「轉型計畫」揭露核心內容 |
| CDP Climate Change | Scope 1/2/3 + 目標 + 治理 + 風險 | SBTi 認證 + 淨零承諾 = CDP 評等直升 A 或 A- |
| 大客戶供應鏈 KPI | Scope 1+2 年度進度 + RE 比例 | Apple/台積電/Walmart 要求 2030 RE100、2050 Net Zero |
實務做法:規劃淨零路徑時就把基線盤查文件「一次到位」對齊五個用途,後續每年滾動更新即可。一份完整基線盤查首年費用約 80-200 萬(依據點與 Scope 3 深度)、後續每年維護 25-50 萬,但能省下分別做 5 套申報的重工成本(保守估計年省 100-300 萬)。詳見「CBAM 台灣企業完整指南」與「碳費申報教學 2026」。
8 大常見錯誤(顧問實戰)
基線年選錯(追求漂亮數字)
把基線年選在歷史最高排放年(如疫情前 2019),表面上「減量百分比」漂亮,但被 SBTi 駁回。SBTi 規定基線年不得早於 2015,且須為「具代表性的營運年度」。
修正建議:選最近完整一年(如 2024)或 2018-2020 平均,並與顧問評估產業 SBTi pathway 對應的最佳基線。
Scope 3 全跳過或全做
兩個極端都錯。全跳過 → SBTi 駁回(Scope 3 占比 ≥40% 必須設目標);全做 → 預算 + 時間爆掉。
修正建議:用 GHG Protocol 15 類別 hot-spot screening 先篩選,只對 ≥40% 占比類別深度盤查,其他類別第二輪再補。
短期目標太溫和、長期目標達不到
常見:2030 短期承諾年減 2%(國家 NDC 等級),但長期承諾 2050 ≥90% — 數學上不可能(2030 起每年要減 6-8% 才補得回來)。
修正建議:短期 1.5°C 路徑(年減 4.2%)+ 長期 Net-Zero 必須 backward-compatible,倒推驗算。
依賴碳抵換做 Scope 1/2 減量
短期靠買 VCS 植樹專案抵換「達成」減量目標。SBTi 不認、CDP 扣分、ESG 評等下降、被指漂綠。
修正建議:2025-2040 完全不用抵換,把資源投到實質減量(P0/P1)。2040+ 才用永久移除型抵換 ≤10% residual。
綠電憑證 vs CPPA 混淆
T-REC 憑證 vs 實體 CPPA 是兩件事。Apple、RE100 要求「實體買電」(physical PPA),純買憑證(unbundled REC)會被打折甚至不認。
修正建議:供應鏈 KPI 對齊 RE100 的需用 CPPA;單純內部碳排報告可先用 T-REC 過渡。
未導入內部碳價(internal carbon price)
資本支出案不附碳排影響評估 → 採購、廠務、研發各自決策 → 5 年後發現買的設備跟淨零路徑衝突。
修正建議:建議內部碳價 NT$ 1,500-3,000/tCO2e,所有 capex > NT$ 500 萬須附碳影響評估,財務 + 永續部門共審。
規劃完就放抽屜
Roadmap PPT 漂亮、提交董事會掌聲鼓勵,6 個月後沒人記得 — 沒有月度數據儀表板、沒有 KPI 綁定主管績效、沒有季度檢視機制。
修正建議:上 SaaS 平台做月度盤查 + 自動 BoD 報表(芮恆平台支援)、董事會每季 review、減碳達成率納入主管 PB。
Scope 3 供應商工程沒啟動
對製造業,Scope 3 Cat.1(採購商品)通常 40-60%,但沒做供應商輔導 = Scope 3 永遠減不下來 = 2050 淨零承諾跳票。
修正建議:用 supplier engagement target(如「2027 年前 70% 採購額供應商設 SBTi 目標」),逐年提高比例,並提供基線盤查協助。
治理與工具:規劃完不要放抽屜
淨零路徑 90% 的失敗點不在「規劃方法」而在「持續治理」。下面三個治理動作是芮恆顧問實戰中區分「真的減下來」與「報告漂亮但排放沒動」企業的關鍵:
1. 董事會層級每季檢視(不能只交給 ESG 部門)
常見錯誤:CSR / ESG 部門獨自背減碳 KPI,但採購、生產、研發決策不變 — 無權無資源。正確做法:永續委員會由董事長或 CEO 主席,每季 review 三件事:(1) 累計減量 vs 目標路徑、(2) 重大資本支出案的碳影響、(3) 風險(如綠電供給、CBAM 費用上漲、客戶要求加嚴)。
2. 主管績效綁減碳達成率
永續 KPI 必須進入年度績效考核(PB / bonus)。建議比重:營運主管 10-20%、廠長 / 工程主管 15-30%、採購主管 10-15%。配套:內部碳價 NT$ 1,500-3,000/tCO2e 直接折算入投資 IRR,採購選擇與資本支出自動轉向低碳方案。
3. 月度數據基礎(不是年度事後盤查)
年度盤查只能事後算總帳、無法調整當下決策。月度自動化盤查(讀電費、燃料 ERP、空壓機 IoT 數據)才能在每月看到偏離 → 立刻校正。芮恆 SaaS 平台支援月度自動盤查、SBTi 路徑偏離預警、季度 BoD 報表自動生成,讓「規劃文件」變成「日常工具」。
倒推 25 年
5 步驟把 2050 變成季度 KPI
MAC curve
從負成本能效到高成本氫能依序投
一次盤查、五處用
碳費 + CBAM + IFRS S2 + CDP + 客戶 KPI
